Edição em Massa

Importando planos do MS Project

O Fluid suporta a importação de cronogramas de projetos criados no Microsoft Project, permitindo que você transfira os principais detalhes e a estrutura das tarefas para o seu workspace do Fluid. Você pode fazer upload de arquivos nos formatos MPP, MPT ou XML — não é necessária a instalação local do Microsoft Project.

Neste artigo, você aprenderá:

✔ Como importar um cronograma do Microsoft Project para o Fluid

✔ Como os campos de tarefas são mapeados e interpretados no Fluid

✔ As regras aplicadas durante a importação, incluindo tipos de tarefas, esforço e atribuições



Como importar um cronograma de projeto para o Fluid a partir do MS-Project?

Preparando seus dados do MS-Project para importação

Para importar um cronograma de projeto para o Fluid a partir do MS-Project, você primeiro precisa salvar seu projeto em um arquivo do MS-Project.

As etapas a seguir descrevem como salvar seu projeto no MS-Project como um arquivo MPP, MPT ou XML:

  1. Abra o projeto no MS-Project.

  2. Clique em Arquivo – Salvar Como

  3. Selecione o local desejado onde você gostaria de salvar o arquivo de saída MPP, MPT ou XML

  4. Insira um nome para o arquivo em Nome do arquivo

  5. No menu suspenso Salvar como tipo, selecione o tipo de arquivo que deseja criar - .mpp, .mpt ou .xml.

Você também pode exportar seu plano do MS-Project selecionando Arquivo – Importar/Exportar na etapa 2, mas o resultado é o mesmo.

Fazendo upload do arquivo do MS-Project para o Fluid

Depois de salvar seu projeto no MS-Project como um arquivo MPP, MPT ou XML, você pode fazer o upload.

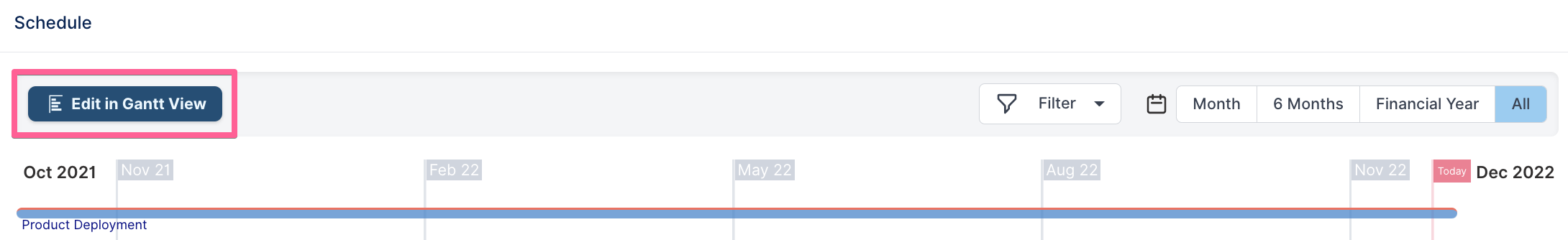

Navegue até o workspace do projeto para o qual deseja fazer upload do plano, role até a seção Cronograma do workspace e clique em Editar na Visualização Gantt.

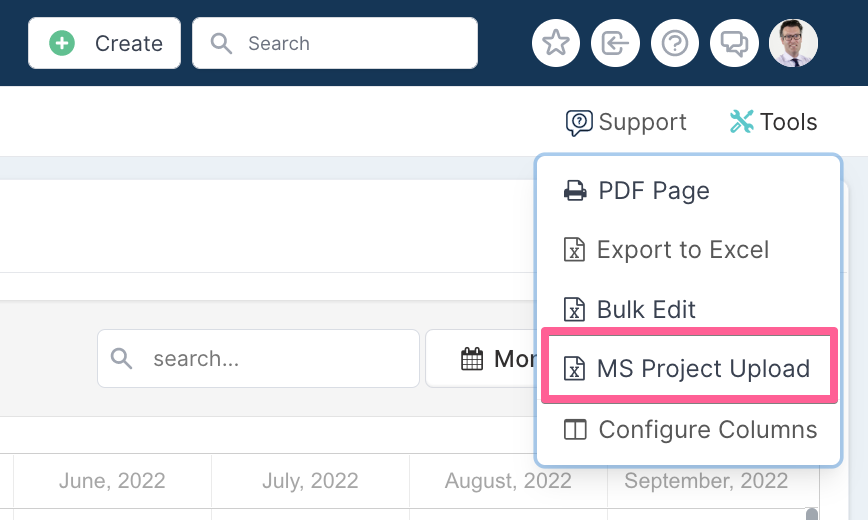

Uma vez no cronograma Gantt, vá em 'Ferramentas' - canto superior direito da tela - e selecione Upload do MS Project no menu suspenso.

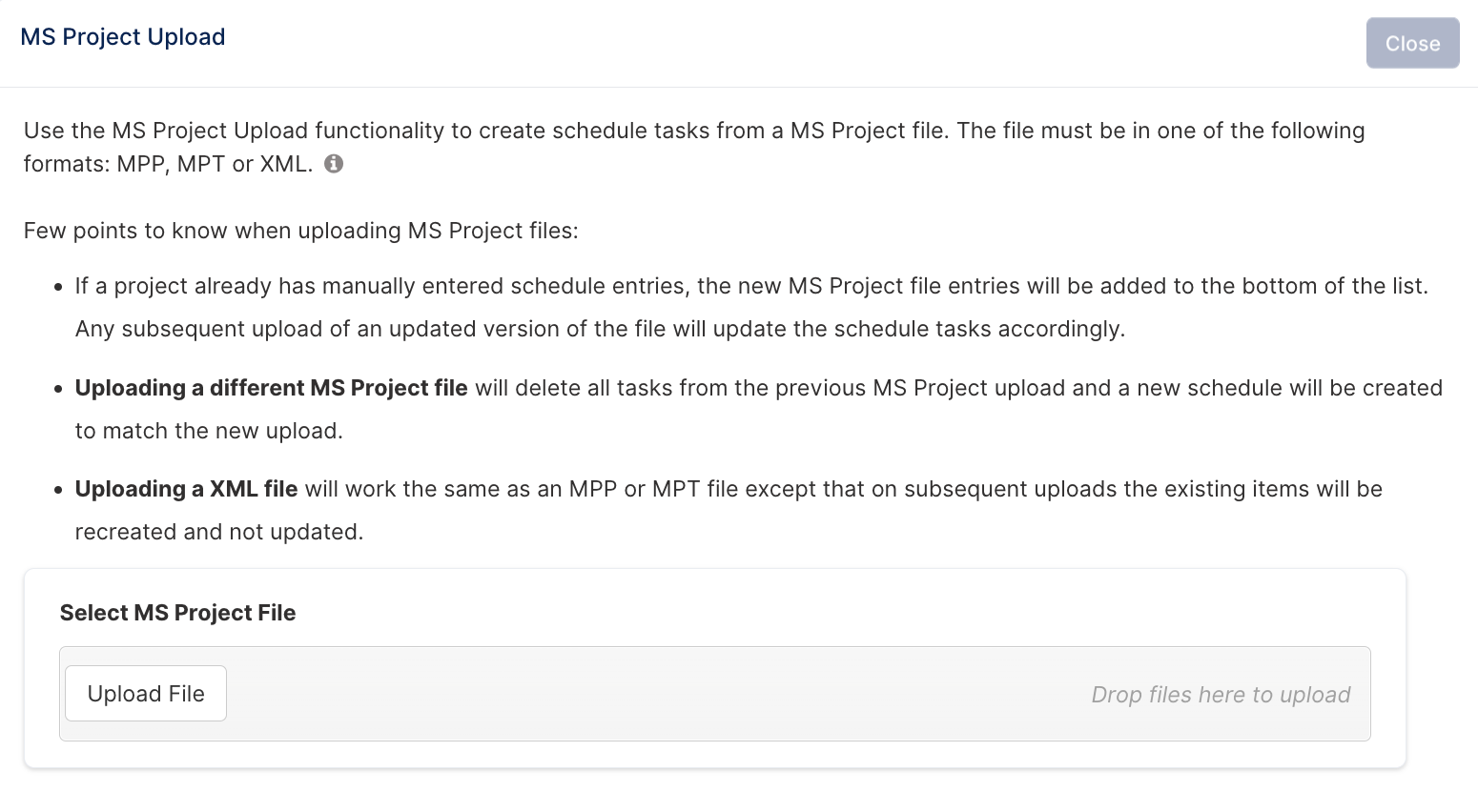

O diálogo de upload será aberto. Leia atentamente as instruções e dicas de ferramentas no diálogo de upload. Isso ajudará a garantir que você saiba qual comportamento esperar!


Clique em Fazer Upload do Arquivo, selecione seu arquivo do MS-Project e clique em Abrir.

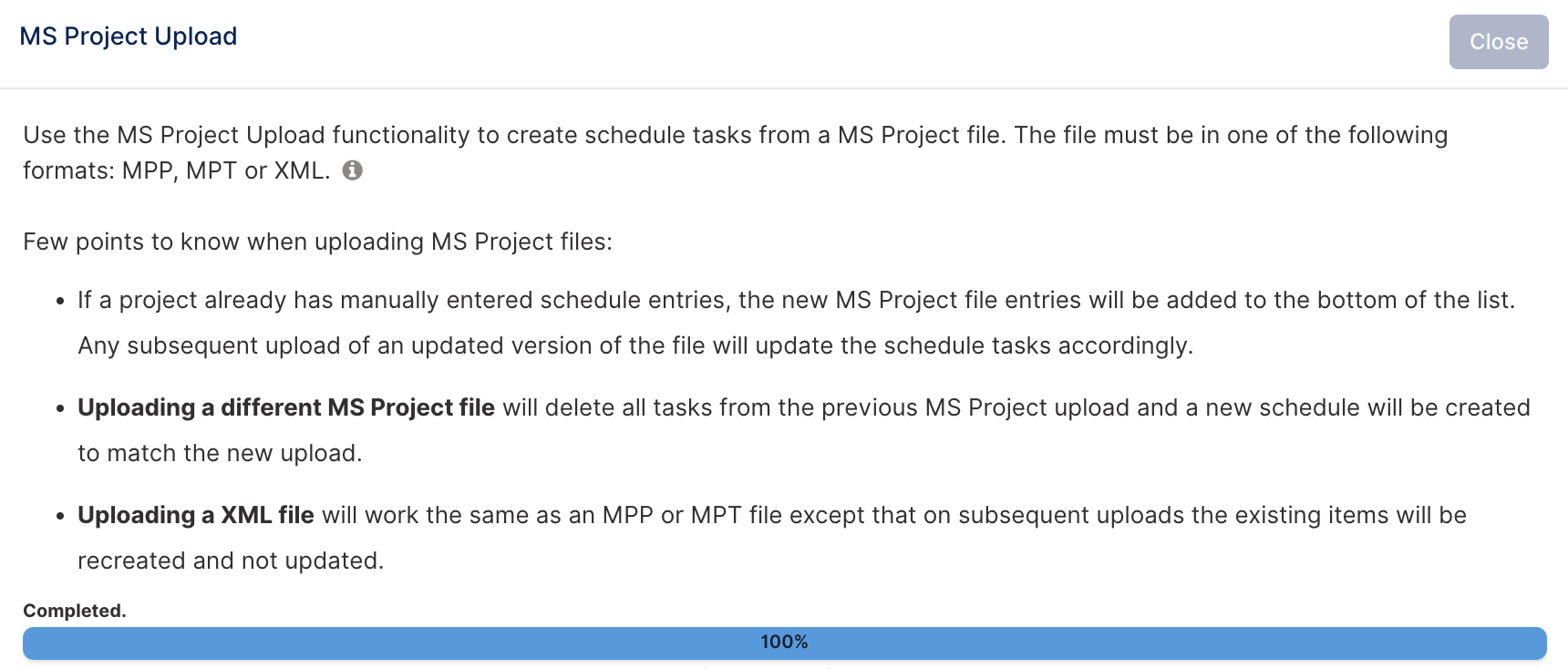

O Fluid fará o upload do arquivo - e quando o arquivo for processado, a caixa de diálogo será fechada e seu cronograma será atualizado para exibir o plano carregado no Fluid.



Mapeamento de Campos de Tarefas e Lógica de Upload

Abaixo estão detalhados os campos considerados, bem como as regras aplicadas ao importar arquivos MSP:

Mapeamento de Campos de Tarefas

Campo no MSP

Campo no Fluid

Tipo de Campo no Fluid

Name

Título

Texto

Notes

Descrição

Área de Texto

Percent Complete

% Concluído

Número

Start

Data de Início

Data

Finish

Data de Término

Data

Rollup

Calcular automaticamente

Sim/Não

Resource Name

Atribuído a (veja as regras abaixo)

Referência a Objeto

Regras Aplicadas no Upload

A tabela abaixo indica as regras aplicadas ao fazer upload dos dados.

MS-Project

Fluid

% Complete = 0%

Status da tarefa definido como Não Iniciado

% Complete = 1–99%

Status da tarefa definido como Em Andamento

% Complete = 100%

Status da tarefa definido como Concluído

Task

Definido com um tipo de tarefa Entregável

Marked as milestone

Definido com um tipo de tarefa Marco

Rollup task

Definido com um tipo de tarefa Fase

Notas adicionais:

  • Todas as tarefas importadas do MS Project assumem por padrão um status RAG Verde no Fluid.

  • Os responsáveis serão definidos durante a importação se o Nome do Recurso no arquivo MPP corresponder a um nome de usuário ou endereço de e-mail registrado no Fluid.


Datas de Início e Término, Esforço e a Configuração 'Incluir Fins de Semana'

Ao importar um arquivo MPP, o Fluid mantém as datas de início e término exatamente como especificadas no plano do Microsoft Project, a menos que alguma das datas caia em um fim de semana e a configuração 'Incluir Fins de Semana' esteja desativada; nesse caso, a data será ajustada para o dia útil válido mais próximo.

O valor de esforço, que representa o número de dias úteis entre as datas de início e término, é calculado com base nas configurações de calendário do projeto, ou seja, se os fins de semana são incluídos como dias úteis ou não.

Importante: O Fluid não reconhece feriados; eles são tratados como dias úteis.

Esforço vs Duração

O esforço não deve ser confundido com a Duração:

  • Duração é o número de dias corridos entre as datas de Início e Término.

  • Esforço é o número de dias úteis, com base nas configurações de calendário do projeto (por exemplo, incluir ou excluir fins de semana), entre as mesmas datas.

Como a Configuração 'Incluir Fins de Semana' Afeta o Esforço

Incluir Fins de Semana: ATIVADO

  • Os fins de semana são contados como dias úteis.

  • O esforço inclui tanto dias da semana quanto fins de semana.

  • O esforço exibido no Fluid pode ser maior do que no Microsoft Project se os fins de semana foram excluídos lá.

Incluir Fins de Semana: DESATIVADO

  • Os fins de semana são excluídos do cálculo de esforço.

  • O esforço inclui apenas dias da semana.

  • Se uma data de início cair em um fim de semana, ela é movida para o próximo dia útil.

  • Se uma data de término cair em um fim de semana, ela é movida para a sexta-feira anterior (se o esforço permitir) ou estendida para a semana seguinte.
